系统更新记录
返回首页
2022-08-12
- 【新增】数据库管理、程序包管理和更新说明查看功能。
2022-08-09
- 【新增】报工页面中,生产员下拉选项中,人名按照拼音排序,方便人员查找选择。更新后的注意事项:
- 如果生产员未按拼音排序,请在打开页面后按 ctrl + F5 键强制刷新浏览器缓存,以后便可正常使用。
2022-08-02

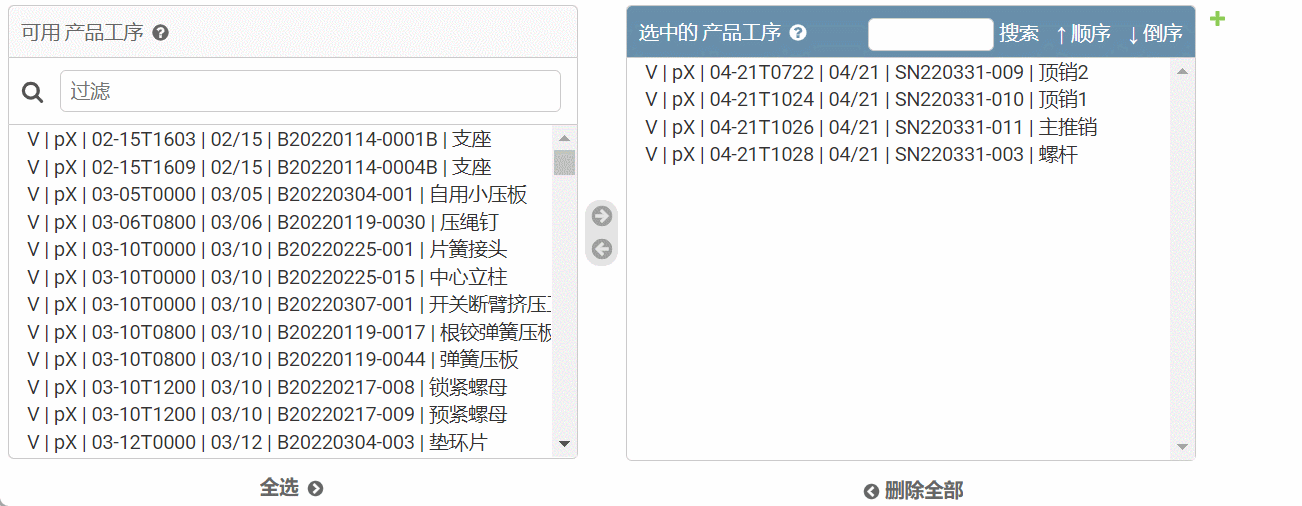

- 【新增】排产单中,已选中产品栏,新增对产品进行排序和搜索的功能。更新后的注意事项:
- 如果未出现搜素和排序的工具栏,请在打开页面后按 ctrl + F5 键强制刷新浏览器缓存,以后便可正常使用。

2022-05-11
- 【修正】生产统计中截至时间的问题。修正前只有在每天自动统计昨日数据时正常,修正后对于过去任意时间段的统计均可以正常进行。
2022-04-28
- 【新增】订单中的产品数量,增加客订数量和备件数量,相应修改了订单产品导入导出,以及质量工艺卡 excel 中产品数量的显示。更新后的注意事项:
- 导入订单的 excel 模板相应变化,新格式样例可以从订单列表中选择中任意以往订单,然后使用顶部下拉选项功能导出“订单”Excel导出。更新后一律采用新的模板,旧模板停用。
- 以往产品只有数量,现在增加了客订数量和备件数量。对以往数据的处理方式如下:客订数量留空,备件数量默认为0,数量保持不变,产品数量仍以数量为准。更新后,产品数量仍以数量(必填项)为准,同时新增客订数量和备件数量填写(均为非必填项),excel 模板中,只要填写客订数量和备件数量,将在自动计算数量=客订数量+备件数量。但请注意,在系统界面上填写客订数量和备件数量时,当前不会自动修改数量,仍需手动填写此项。因此,请尽量采用 excel 模板填写和上传的方式实现产品的批量创建。
- 工序工时列表页,使用导出“工艺质量记录卡”excel功能时,产品数量的显示格式由原先只显示数量(客订数量),改为显示客订数量+备件数量的形式。
更早
- 2022-04-25,新增工序工时的复制、再编辑功能。数据库增加产品图纸文件存储。
- 2022-04-19,新版生产统计功能。
- 2022-04-18,增加报工记录中生产员自分工序功能。
- 2022-04-15,新增"报价基准"和"已出库报价"excel导出功能。数据库中增加设备费率和图片字段,产品增加客订数量和备件数量字段。
- 2022-04-12,改进生产统计 excel 内容和样式。改进"产品工艺质量记录卡"内容。
- 2022-04-11,增加"报工不完整与否"过滤器到工序工时列表页。改进工序完工认定规则。新增"自动处理漏报工"功能。
- 2022-04-08,新增"产品工艺质量记录卡"excel导出功能,并设置 excel 模板打印表头以便excel打印换页重复显示表头。
- 2022-04-07,增加工序工时页面中更多产品信息显示,以便工艺员查看。
- 2022-04-06,增加工序工时输入界面中"单件工时"辅助功能,以便工艺员编辑。
- 2022-03-20,增加批量设定质检员的功能。
- 2022-03-19,增加工序工时列表页工序序号鼠标悬停时相应设备的信息显示。
- 2022-03-18,更新质检状态内容。新增"产品库"。
- 2022-03-15,新增排产单候选工序工时排序属性条件:最晚开工时间。
- 2022-03-10,增加排产计算时检查到报工开始时间晚于完工时间的错误提醒。
- 2022-03-06,增加批量设定产品预定交货时间的功能。
- 2022-03-04,新增排产计算优化目标控制选项:设备空闲时间、制造期(控制最晚完工产品)、最大延迟(控制超期最严重的产品)、总完成时间(控制所有产品完工时间总和)、总流水时间(控制所有产品从其投产到完工时间总和)、最大流水时间(控制所有产品中从其投产到完工时间最大者)、总滞后时间(控制所有超期产品超期总和)、最大滞后时间(控制所有超期产品中超期最大者)、准时制(提前完工和超期完工双控)。
- 2022-03-02,增加人员和设备生产统计功能,并可导出 excel。
- 2022-02-28,增加流程图显示于导航页。
- 2022-02-25,改进导航页面各项内容的名称,以符合用户习惯。增加新的首页。
- 2022-02-23,改进数据库备份脚本。
- 2022-02-22,改进设备任务单,增加填写内容的辅助格式。处理多次排产历史报工记录查询显示和打印问题。备份数据库文件增加时间戳。
- 2022-02-21,增加排产单中产品总数和无效产品总数的统计。设备列表页增加班组过滤。
- 2022-02-20,改进产品和产品工序的显示信息,包括产品链接到工序,工序链接到排产单。改进工序工时进入排产单候选的条件。
- 2022-02-18,改进设备任务单样式。
- 2022-02-12,重大改进:修订优化目标,由所有产品总完工时间最小,改为每个设备最后完工产品的总完工时间最小,使得设备空闲时间问题得以优化,并提高了计算速度。
- 2022-02-08,增加设备任务单和产品状态表中,子报工信息的打印。
- 2022-01-31,增加报工记录表,用于录入跨班次报工信息。
- 2021-12-28,增加系统默认常规参数的用户自主更新方式。
- 2021-12-07,增加排产计算结果的锁定和解锁功能。
- 2021-12-03,增加物料准备就绪的批量设定功能,方便物料员批量设定。
- 2021-12-02,增加设备任务指派的统计检查功能,方便工艺员、排产员检查任务设定。
- 2021-12-01,着重改善软件部署和更新方式以及数据库的导入和导出(windows和linux系统统一模式),并编写操作说明,方便用户在离线情况下操作。
- 2021-11-30,增加订单-产品导入和导出功能,方便操作员通过excel编辑信息。
- 2021-11-13,进行更大规模的算例测试,100…1000产品×平均5工序×45设备分配,权衡服务器性价比。
- 2021-11-11,增加打印设备任务单时选择打印几天的设置功能,以及其他若干问题的改进。
- 2021-10-20,增加按设备工作时制进行简化计算的方案,以增强计划功能。
- 2021-10-15,在原先分钟计算精度(排程)基础上,增加小时精度(计划)计算功能,提高计算速度。
- 2021-10-13,现场对接,发现单品、大批量、长耗时生产任务与多品种、小批量、短耗时生产任务的混排问题,研究"石头"(计划,较长期、较粗略)与"沙子"(排程,短期内、精细化)的解决方案。
- 2021-10-09,第二次现场培训,首次完成车间排产,正式开始内测,部署数据自动备份定时程序。
- 2021-10-06,车间局域网首次安装,linux虚拟机docker部署,首次现场培训。
- 2021-09-07,首次完成排产系统在win10系统离线情况下的单机版现场安装。
- 2021-08-02,车间内测延后。
- 2021-07-20,腾讯会议,排产系统需求分析和确认。
- 2021-07-13,腾讯会议,排产系统需求分析和确认。
- 2021-07-08,腾讯会议,排产系统需求分析和确认。
- 2021-07-01,腾讯会议,排产系统需求分析和确认。
- 2021-05-31,完成排产系统最小可行产品(MVP)开发。
- 2021-05-18,确认排产系统核心技术可行方案。
- 2021-05-11,初步了解需求。
